El Ministerio de Energía y Minas anunció que llegaron más generadores para las centrales térmicas de El Salitral y Quevedo e informó la situación con la empresa Progen.
Progen se retrasó en los plazos establecidos para la entrega de estos generadores.
Más noticias:
Los generadores para El Salitral y Quevedo, y las multas a Progen
El Ministerio de Energía y Minas informó que avanza la construcción de tres nuevas centrales térmicas.

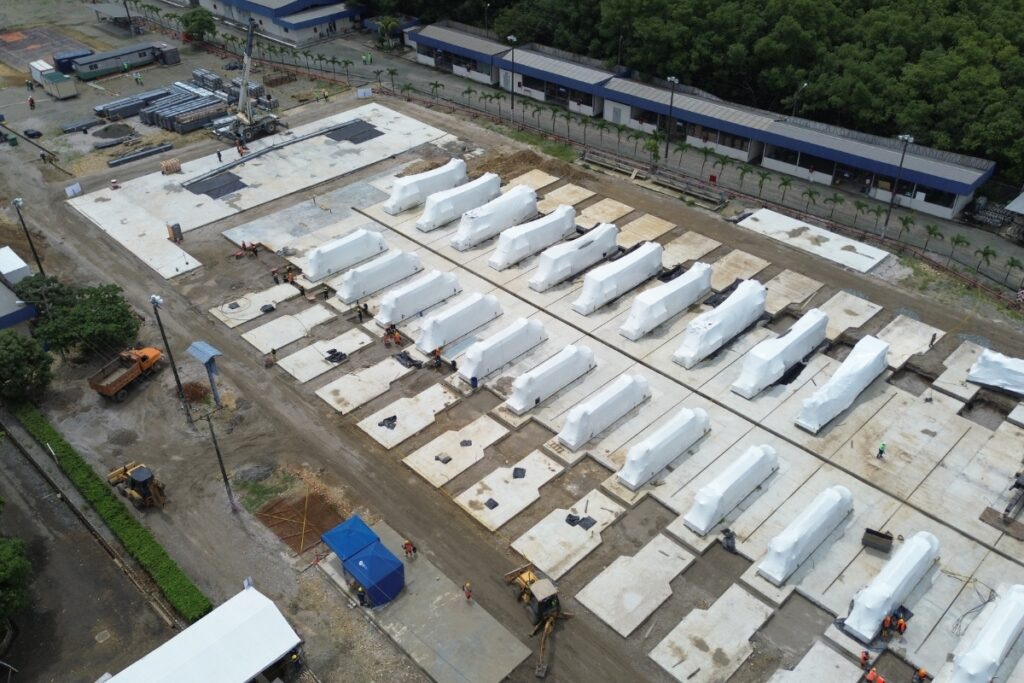

La ministra de Energía y Minas, Inés Manzano, supervisó la llegada de 10 unidades de generación para las nuevas centrales térmicas El Salitral (100 MW) y Quevedo III (50 MW), al puerto de Guayaquil.
Manzano estuvo acompañada de autoridades y técnicos de la Corporación Eléctrica del Ecuador – CELEC EP, responsable de la implementación de esta nueva infraestructura.
“En breve, vamos a tener una nueva termoeléctrica, funcionando al 100 por ciento“, dijo.
¿Cuántos megavatios representan los 10 generadores entregados por Progen para El Salitral y Quevedo?
De las 10 unidades que arribaron hoy, seis son para Salitral y así se completan los 100 MW.
Las otras cuatro unidades se movilizaron hasta Quevedo, que suman los primeros 20 megavatios de esta nueva térmica, de un total de 50 megavatios.
“La llegada del resto de equipos está planificada para los próximos días”, aseguró Energía.
Con la llegada del equipamiento, inicia inmediatamente el montaje electromecánico, que incluye: colocación de las unidades de generación en las plataformas.
Además, instalación de los sistemas auxiliares, instalación de BOP (balance de planta), de abastecimiento de combustible, contra incendios, de control y operación.
Se realizará el pre-comisionado y comisionado, con pruebas de operación e interconexión, hasta la puesta en marcha y entrega de energía por parte de las dos centrales al Sistema Nacional Interconectado.
Multas a Progen
El Ministerio de Energía señaló que mantiene el compromiso de dar cumplimiento riguroso a los términos contractuales.
“Las multas por los retrasos en los plazos está vigente“, aseguró.
Según la Ley de Contratación Pública, “se harán efectivas cuando entreguen el proyecto y se realice la liquidación económica”, agregó.
Una tercera central en marcha
A estas unidades se suman las de la Central Esmeraldas III (91 MW), que arribaron en diciembre y enero.
La tres centrales fortalecer el servicio generación eléctrica en el país, frente a posibles nuevas crisis energéticas y sequías.
En la Central Esmeraldas III se trabaja en la instalación de los sistemas de operación, previo al inicio de la etapa de pruebas.
