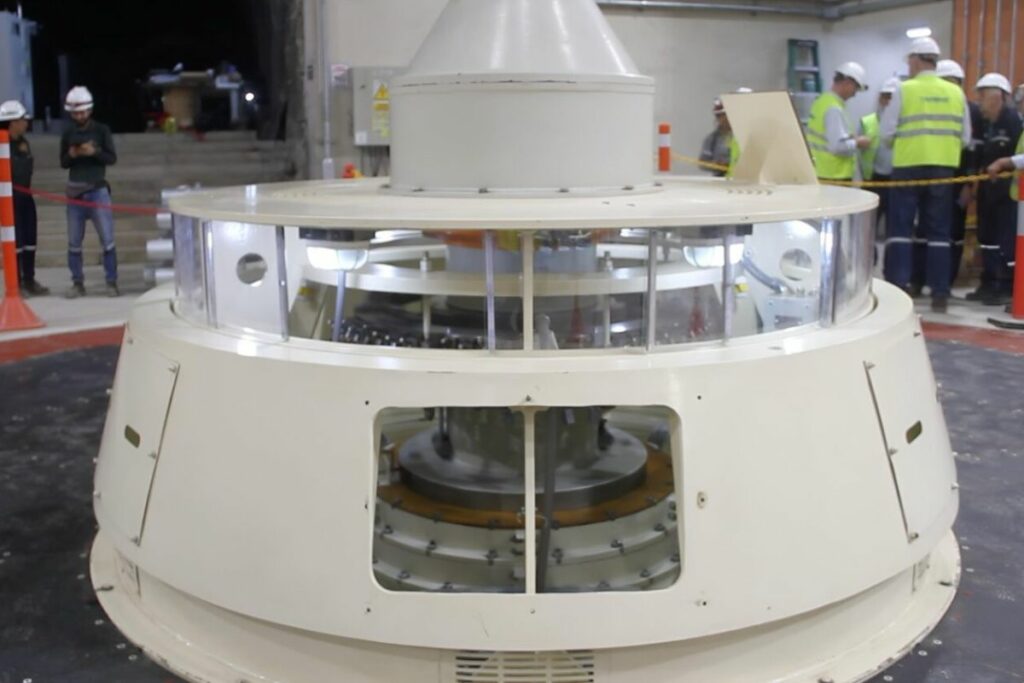

El Ministerio de EnergÃa y Minas y la Corporación Eléctrica del Ecuador (Celec) informó que este jueves 10 de abril de 2025 se inaugurará el Complejo Hidroeléctrico Toachi Pilatón, con una capacidad de 254,4 megavatios (MW), que se integrarán al sistema eléctrico nacional (SIN).
Más noticias
El complejo Toachi Pilatón está compuesto por tres instalaciones: la central Sarapullo, con una potencia de 49 MW; una minicentral de 1,4 MW; y la central AlluriquÃn, la más potente del sistema, con 204 MW. Esta última comenzó su operación en diciembre de 2024 con la puesta en marcha de su primera unidad, seguida por la segunda en enero y la tercera en febrero de 2025. Cada unidad genera 68 MW.
Toachi Pilatón inaugurada después de 14 años de espera
La central hidroeléctrica Toachi-Pilatón se inaugurará después de casi 14 años de espera. Desde que se colocó la primera piedra en enero de 2008, el proyecto ha enfrentado diversos dilemas. Al menos cuatro contratistas, encargados de distintas partes de la obra, abandonaron los trabajos. La construcción comenzó oficialmente el 26 de mayo de 2011.
Ubicado entre las provincias de Pichincha, Santo Domingo de los Tsáchilas y Cotopaxi, el complejo está construido en una cuenca diferente a la de otras hidroeléctricas del paÃs. Esta localización permite aprovechar la vertiente occidental de los Andes, que mantiene mayor caudal en épocas de estiaje en la vertiente oriental.
La presa principal, ubicada sobre el rÃo Toachi, tiene 60 metros de altura y 170,5 metros de ancho. El embalse resultante posee una capacidad de 6,77 millones de metros cúbicos y una longitud de 3 kilómetros. Su llenado se realiza progresivamente durante 45 dÃas para garantizar la seguridad de la infraestructura, detalló el Ministerio de EnergÃa.
